Vytíženost techniků – kompletní návod
Funkce Vytíženost umožňuje aplikaci správně rozdělovat práci mezi techniky při použití automatického přidělování. Systém sleduje kombinaci nastavení v Ceníku, úvazku technika, jeho rychlosti a počtu aktuálně přidělených zakázek. Díky tomu dokáže určit, jak moc je technik vytížený v procentech a podle toho mu přidělovat práci.
1. Kde se vytíženost nastavuje

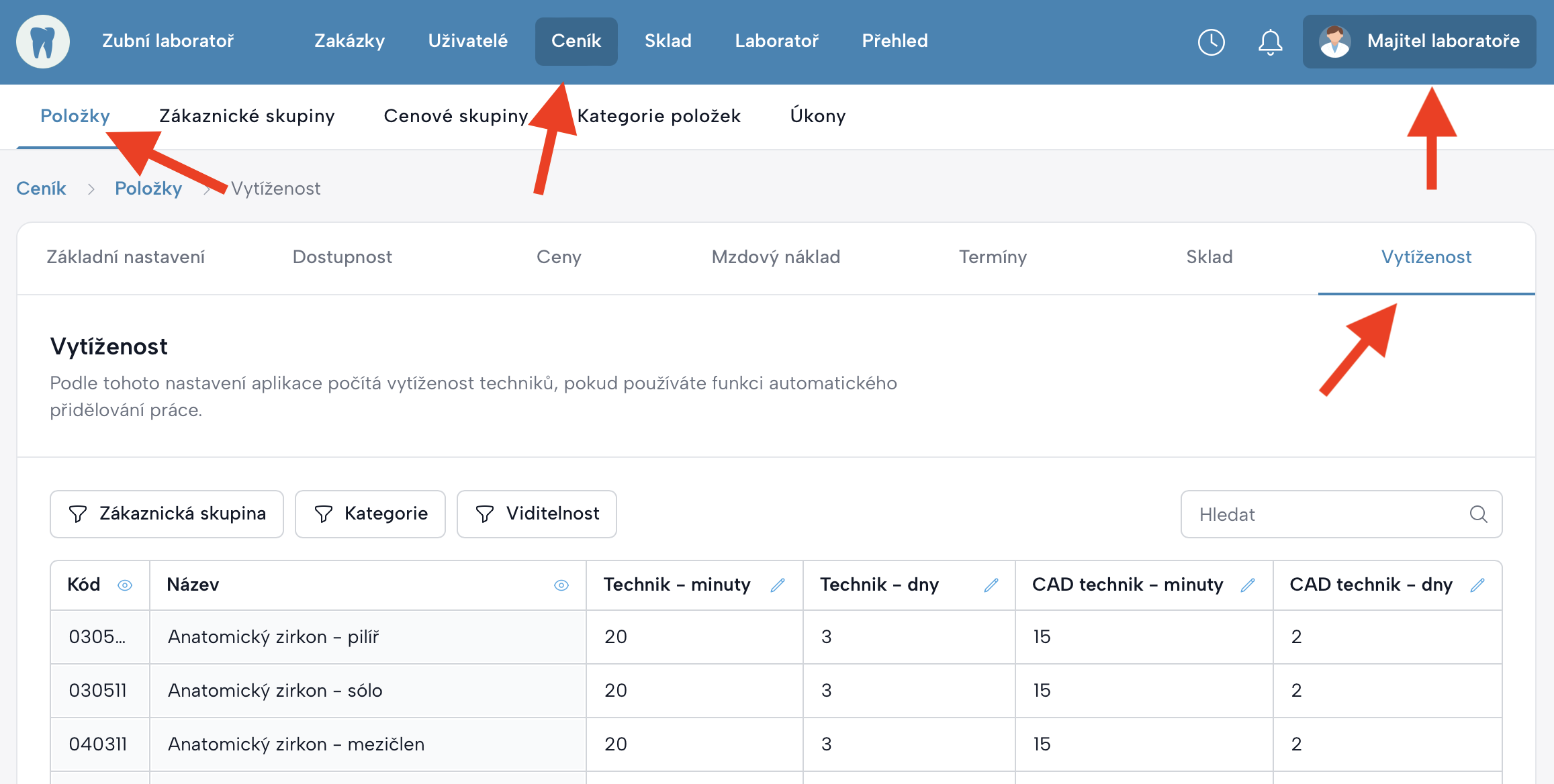

1.1 Ceník → Položky → Vytíženost
U každé položky se vyplňují dvě hodnoty, které určují zátěž technika nebo CAD technika:
- Technik – minuty
Počet minut potřebných na výrobu jednoho kusu produktu. - Technik – dny
Počet pracovních dní, které má technik na dokončení jednoho kusu. - CAD Technik – minuty
Počet minut potřebných na výrobu jednoho kusu produktu. - CAD Technik – dny
Počet pracovních dní, které má technik na dokončení jednoho kusu.
Tyto hodnoty určují, jak moc daná položka zatíží technickou kapacitu techniků.

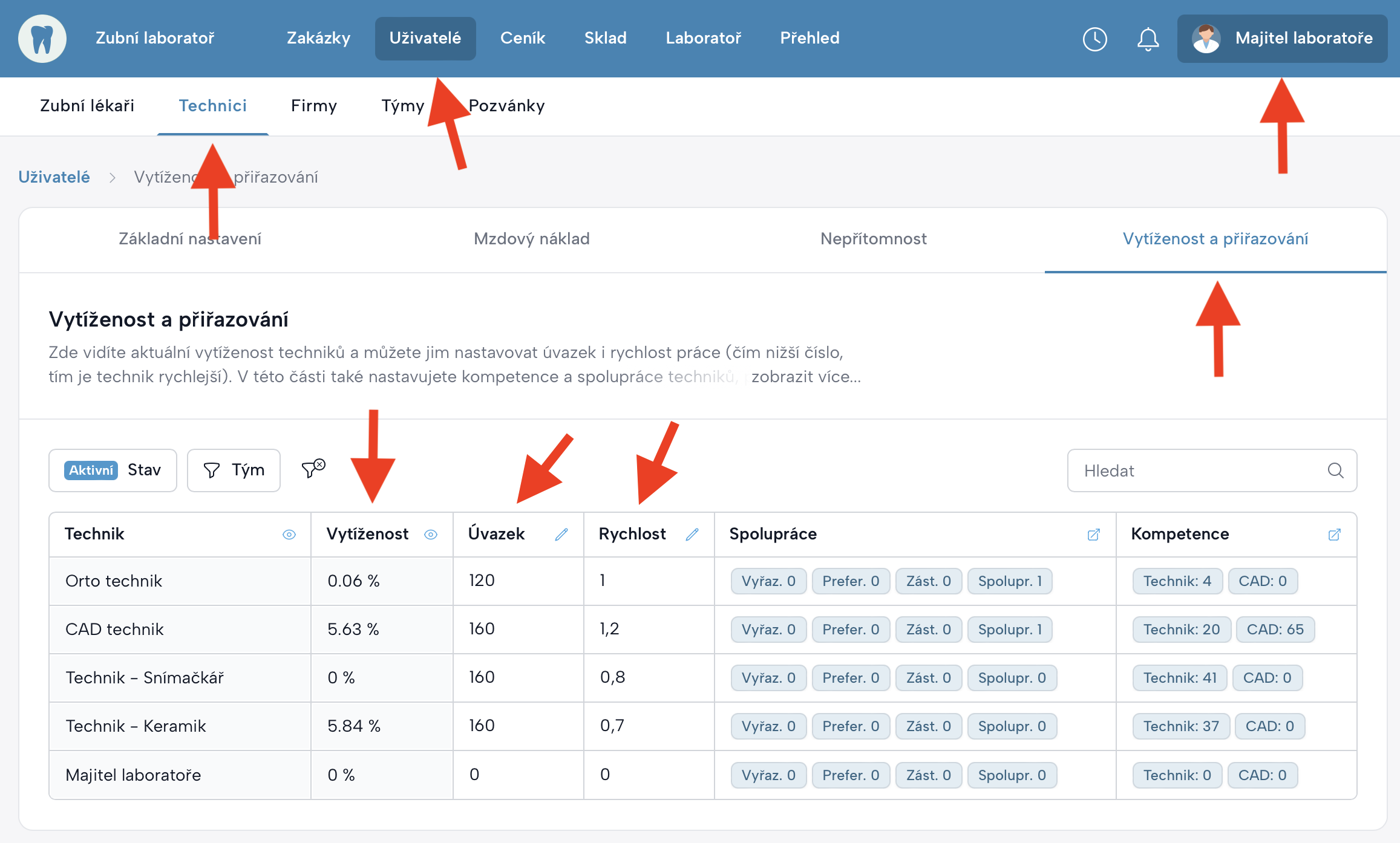

1.2 Uživatelé → Technici → Vytíženost a přiřazování
Zde se nastavují parametry technika:
- Úvazek – měsíční pracovní čas technika v hodinách (standardní pracovní doba je 160 h).
- Rychlost – koeficient rychlosti technika (1 = standard, 0,7 = rychlejší, 1,5 = pomalejší).
Rychlost umožňuje, aby systém přizpůsobil výpočet tomu, že technik pracuje nadprůměrně rychle nebo pomaleji, typicky jestli je to začínající nebo zkušený technik.

2. Co aplikace sleduje při výpočtu vytíženosti
Každá rozpracovaná zakázka přidává technikům zátěž podle:
- kolik kusů je v zakázce zadáno,
- jaké časy jsou u položek nastavené,
- jak rychlý technik je,
- jaký má technik úvazek,
- kolik pracovních dní je pro položku určeno.
Všechny položky aktuálně přiřazené technikovi se sčítají. Vytíženost se vyjadřuje v procentech.
3. Stručný příklad výpočtu vytíženosti technika
Z ceníku:
- Technik-minuty: 60 min
- Technik-dny: 5 dní
Z profilu technika:
- Měsíční úvazek: 160 hodin
- Rychlost technika: 1
Ze zakázky:
- Počet kusů: 20
Výpočet
-
Základní čas
60 /minut/ × 20 /kusů položek/ = 1200 /minut/ -
Efektivní čas (vliv rychlosti)
1200 /výslední čas v minutách/ × 1 /rychlost technika/ = 1200 /minut/ -
Kapacita technika
- Kapacita v hodinách: (160 /měsíční úvazek/ ÷ 20 /počet pracovních dnů v měsíci/) × 5 /technik-dny/= 8 × 5 = 40 hodin /výsledný počet hodin které má technik k dispozici během 5 dní, které jsou nastavené u této položky/.
- Kapacita v minutách: 40 × 60 = 2400 minut /výsledný počet minut které má technik k dispozici během 5 dní, které jsou nastavené u této položky/.
-
Vytíženost technika
(1200 ÷ 2400) × 100 = 50 %
Technik je tedy aktuálně zatížen 50 % své kapacity.
